<tr id="2mmmm"></tr>
  • <nav id="2mmmm"><sup id="2mmmm"></sup></nav>
    <noscript id="2mmmm"><dd id="2mmmm"></dd></noscript>
    <tfoot id="2mmmm"><noscript id="2mmmm"></noscript></tfoot>
    <tfoot id="2mmmm"></tfoot>
  • <noscript id="2mmmm"></noscript>
    <nav id="2mmmm"><sup id="2mmmm"></sup></nav>
  • 亚洲色成人一区二区三区,好好的曰com久久,视频一区二区三区福利在线,精品在免费线中文字幕久久,日本五区在线不卡精品,国产乱xxⅹxx国语对白,久久国产成人午夜av影院,少妇熟女久久综合网色欲
    ?首頁? ? >? 資訊中心 ? >? 媒體聚焦
    環球時報 新華社:全國首個水光蓄儲一體化光伏項目正式并網發電
    來源:成都院 時間:2026-02-02 字體:[ ] 分享:

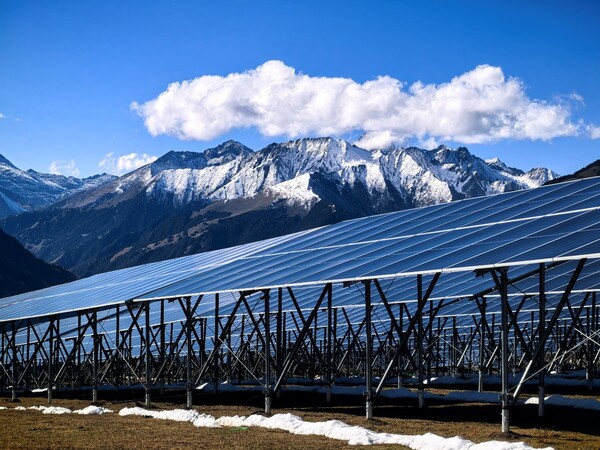

    1月28日,由中電建水電開發公司投資建設、中國電建成都院設計施工總承包的全國首個水光蓄儲一體化光伏項目——小金川流域光伏基地,在四川省阿壩州小金縣成功并網發電。該項目位于平均海拔3700米的高原地區,裝機規模16萬千瓦,配套建設16兆瓦/32兆瓦時儲能設施,標志著我國在高海拔地區多能互補清潔能源開發領域取得重大突破。

    項目依托小金川流域已建成的梯級水電站及春廠壩變速抽水蓄能電站,創新構建了“梯級水電補償光伏慢速波動、變速抽蓄平抑快速波動、光伏富余電能反向抽水儲能”的三級互補系統。這一技術體系有效破解了高原地區新能源出力波動大、消納難的共性難題,顯著提升了電網安全穩定運行水平與調峰能力。據測算,項目年均發電量約2.8億千瓦時,可滿足約14萬戶家庭年用電需求,每年可節約標準煤8.7萬噸,減少二氧化碳排放約26萬噸。

    項目執行經理羅壘介紹,工程建設的核心難點在于高海拔、復雜地形下的技術攻堅與物資運輸。現場海拔介于3370米至4080米之間,空氣稀薄,氣候嚴寒,施工窗口期短。特別是重達120噸的主變壓器等大型設備,需通過蜿蜒崎嶇的山區道路運抵現場。項目團隊通過專項論證、創新采用雙模式動力運輸方案,成功克服險峻地形挑戰,保障了關鍵節點。

    春廠壩變速抽水蓄能電站是本一體化項目的關鍵樞紐。中國電建成都院承擔了該電站從規劃選點到EPC總承包的全過程工作。電站采用的國內首臺完全自主研發的5兆瓦變速恒頻可逆式機組,于2022年5月實現變速運行并網,其相關技術曾入選四川省當年十大科技新聞,為本次水光蓄儲實時協同控制示范工程奠定了堅實技術基礎,彰顯了中國電建成都院在高海拔復雜條件下能源工程建設的領先實力。

    該項目的建成投運,不僅是技術集成的示范,也是企地協同發展的范例。建設期間累計提供各類就業崗位500余個,并通過新建、改造道路等舉措切實改善當地基礎設施。項目形成的“綠電生產+生態修復+民生改善”多贏模式,為民族地區培育綠色新質生產力提供了實踐路徑,助力阿壩州國家級清潔能源基地建設。

    鏈接:https://hqtime.huanqiu.com/share/article/4Q8tCetXYoc

    【打印】 【關閉】
